Uue haigla ehitamisega paigaldatakse aasta jooksul Viljandis maa alla enam kui 15 kilomeetrit elektrikaableid ja alajaamades vahetatakse välja hulk vanu seadmeid.
Tööde tellija osaühing Enefit Connect sai linnavalitsuselt nendeks loa detsembris ning kõik peab valmis olema selle aasta lõpuks. Praegu tegutseb osaühing EST Networks, mille juhatuse liige Priit Puusepp ütles, et selle firma teha on vaid osa töödest, kuid just enamik kaevamisi, mis paratamatult kõigile möödujaile silma hakkavad.
«Tööd on palju ning kaevamist eri tänavatel samuti,» lausus ta. «Keerulisem osa hõlmab alajaamade paigaldamist ning muid elektritöid, mida saavad teha vaid oma ala spetsialistid. Nagu elektri puhul ikka, ei tohi võhik seda näppima minna.»
Puusepp rääkis, et EST Networks vahetab uute vastu välja 34 alajaama jaotusseadet ja 37 trafot. Enefit Connect aga kavatseb haiglaehitusega uuendada kokku 57 alajaama või jaotuspunkti. Ühtlasi läbib vajaliku uuenduskuuri Viljandi 110-kilovoldine alajaam ning enamik linna elektritarbijatest viiakse kuuekilovoldisest süsteemist üle 20-kilovoldilisele toitele.
«Tarbijaile see kõik tunda ei annagi, kuid Viljandi elektrisüsteem muutub kindlamaks ning võimaldab võrku ühendada rohkem kliente,» selgitas ta.

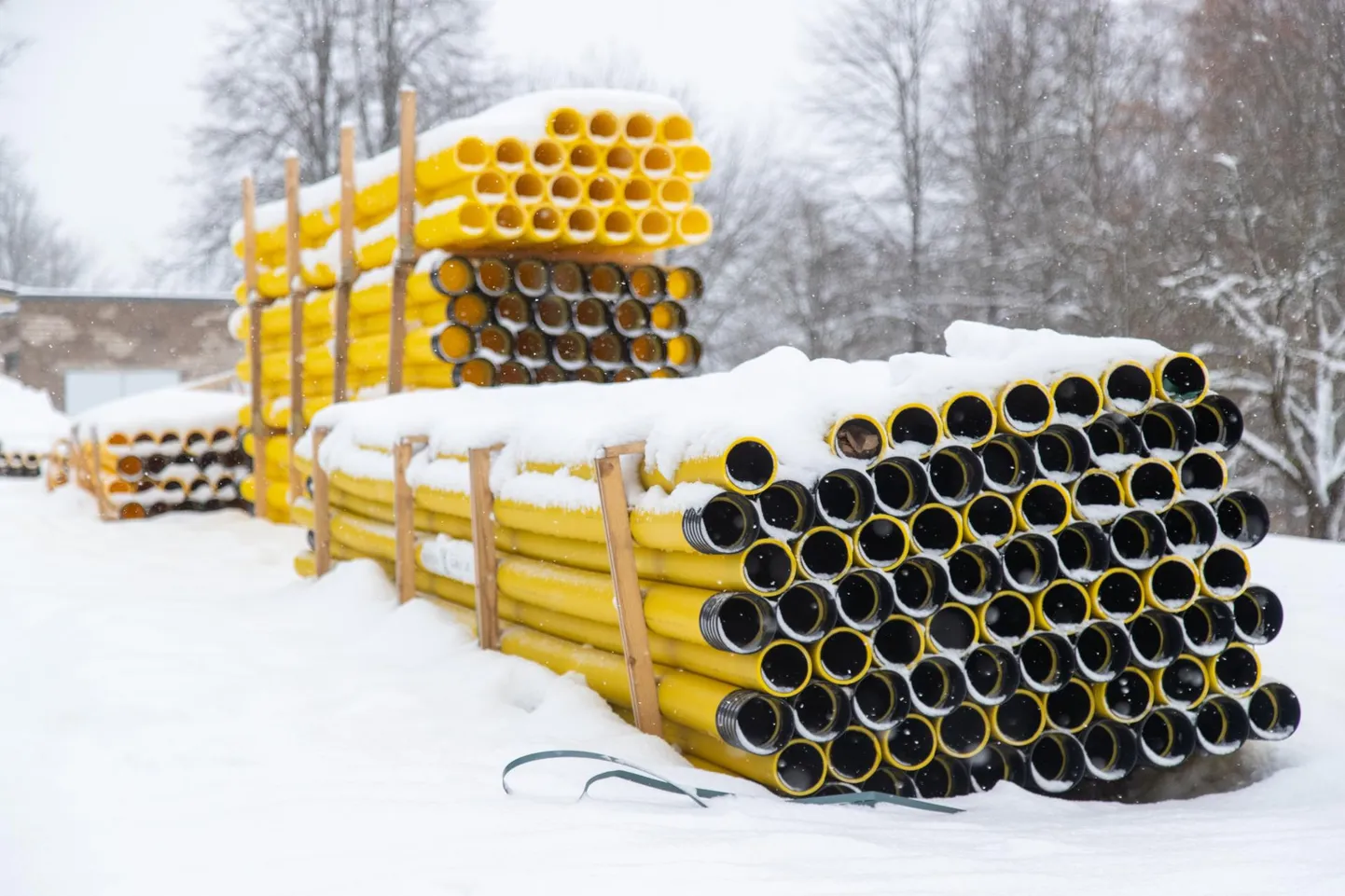

Juba mõnda aega köidavad mööduja pilku Valuoja puiesteele Paala järve lähedale seatud kollaste torude koormad. Nagu Puusepp selgitas, on need kolmes tugevusklassis läbimõõduga 16 või ka 11 sentimeetrit.
Maa alla paigaldatakse tema andmeil kokku 15,8 kilomeetri jagu kaableid, millest 11,5 kilomeetrit nõuab kraavikaevamist ning 4,3 kilomeetri puhul kasutatakse kinnist meetodit ehk siis puurimist. Haljasaladel paigaldatakse kaablitorud 70 sentimeetri ning tee ja sõidutee all meetri sügavusele.
«Kus vähegi võimalik, üritame kõnni- ja sõiduteid mitte lõhkuda ning seega ka liikluse sulgemist vältida,» märkis Puusepp. «Praegu on käsil peamiselt puurimine, suurem osa kaevetöödest algab aprilli teises pooles, kui maa on üles sulanud ja asfalteerimistehased käima pandud.»
Nagu ta loetles, on peaaegu valmis kaablitööde esimene etapp, mis hõlmab Järve, Roo, Tartu, Jakobsoni ja Paisu tänavat. Tartu tänaval on jäänud veel kõnnitee ehitus. Teise etapi töö liigub mööda Loode, Suur-Kaare ja Kesk-Kaare tänavat, Valuoja puiesteed ning Kauge, Vikerkaare, Nurme, Looga ja Pärna tänavat. Ühtlasi on alanud viienda etapi tööd, mis kulgevad Paala teel, Lääne tänaval, Põhja puiesteel ning Kagu, Väike-Kaare, Näituse, Vene, Köstri ja Kalevi tänaval.
«Oma järge ootavad kolmas ja neljas etapp, mille puhul jõuavad kaevamine ja puurimine kesklinna tänavatele,» lausus ta. «Projekt on küll valmis, aga me pole veel linnavalitsuselt kaeveluba küsinud.»
Puusepp lisas, et kui praegu on kaevetööd liiklust vähe häirinud, siis aprillist tuleb rohkem kõnniteede ja tänavate sulgemisi ning liikluse ümbersuunamist.
